8月15日10點30分,在電力集團同華發電公司#1鍋爐1A空預器主減速機更換作業現場内,所有人的呼吸與這炙熱的空氣仿佛凝固在了一起,檢修平台如同一個架在火裡的鐵闆一般讓人無處躲藏,熱浪不斷透過槽面撲面而來,空氣中還夾雜着各種刺鼻的化學味道,在場的作業人員與指揮人員全神貫注、凝神聚氣,與時間賽跑,任何操作環節容不得一絲閃失。
由于1A空預器主減速機出現設備缺陷需要在線更換,這就要求維修人員必須在3-5分鐘内快速完成減速機的更換并确保正常啟動,否則整個空預器就會因溫差導緻膨脹變形,從而出現卡死停用的危險,維修人員面臨巨大考驗和壓力。

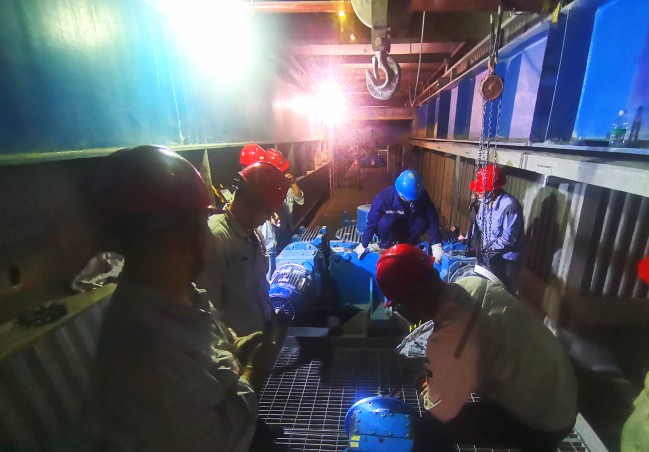

确定方案後,鍋爐專業專門抽調了精兵強将14人,共同研究制定了施工方案:現場準備工具—新減速機試運—搬運至就地—1A輔電機停用—拆除主減速機—1A輔電機啟動—新主減速機就位—1A輔電機停用—主減速機安裝—1A主減速機啟動。整個操作流程,維修人員要熟記于心、配合默契、銜接無誤,必須保證在有限的時間内實現“快、準、穩”。為了節省時間,現場人員明确分工,進行了多次演練。

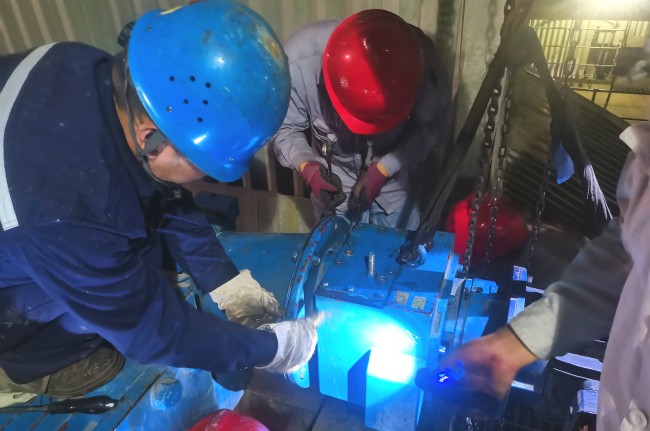

10時33分,在所有準備工作都确認無誤後,現場維修人員屏息凝神、全身心投入到這短短的3分鐘内,按照既定方案做到分毫不差,快速高效完成1A空預器主減速機的更換工作,各項運行指标合格,設備平穩運行。
